La planta geotérmica Rantau Dedap entrará en funcionamiento antes de fin de año
El proyecto geotérmico Rantau Dedap de 90 MW de PT Supreme Energy de los socios Engie y Marubeni, ubicado en el sur de Sumatra, se está acercando a la operación comercial, con COD esperado para fines de 2021.
En un informe en la página de LinkedIn de la compañía, PT Supreme Energy ha anunciado que ha iniciado la primera sincronización de la unidad geotérmica Rantau Dedap 1 de 49 MW el 5 de octubre de 2021.
“La unidad 1 se sincronizó con éxito con la red eléctrica de PLN y exportó el 25% de carga de STG ~15MW por 31 kg/s de vapor”. (Ralph Hoellmann, Engie)
Este es un “gran hito para el proyecto después de un viaje largo y desafiante” alcanzado con compromiso, dedicación y buen trabajo en equipo entre SERD, el contratista de EPC con PT PLN. El proyecto geotérmico Rantau Dedap espera comenzar la operación comercial de los dos 49 MW a fines de 2021.
El contratista de EPC SERD comenzó la construcción civil a principios de enero de 2013 y completó aproximadamente 42 km de su camino de acceso.
En 2015 SERD completó 6 pozos de perforación: RD-B1, RD-B2, RD-C1, RD-I1, RD-I2, RD-C2, y en 2016 completó el Estudio de Factibilidad confirmando una capacidad de reserva probada (bruta) de 92 MW.

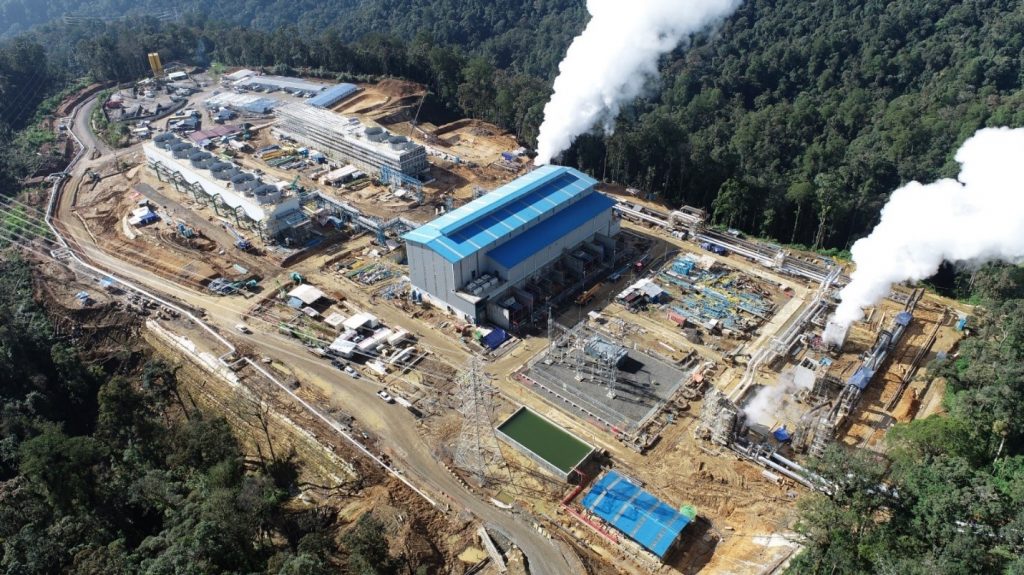

La construcción de la planta de energía se inició desde 2019, a pesar de las condiciones desfavorables debido a la pandemia de Covid-19, SERD continuó con las obras de EPC y logró avances significativos en las actividades de construcción y puesta en marcha.
SERD se compromete a acelerar las obras críticas y apuntar a la DQO para fines de 2021. Ha sido un viaje largo y desafiante para el proyecto SERD y la Operación Comercial de la Central Geotérmica para la Fase 1 de SERD con capacidad de 2 × 49.2 MW que pronto se convertirá en realidad por un mundo de energía verde en Indonesia. La electricidad se despachará a través de la Red de Transmisión PLN 150 KV que ha sido construida íntegramente por PT. PLN (Persero) el 31 de mayo de 2021. La retroalimentación se realizó el 12 de junio de 2021.
La unidad 1 se sincronizó con éxito con la red eléctrica PLN y exportó un 25% de carga de STG ~ 15MW por 31 kg/s de vapor. Se derramó buena suerte para nuestro equipo FUJI Electric durante el Tsuukisiki de la semana pasada con sake japonés. Gracias a los equipos de PLN, FUJI, REKIND y SERD que hicieron que esto sucediera, perseverancia y trabajo duro
El proyecto se planificó con un objetivo de desarrollo total de 240 MW en diferentes fases con los patrocinadores del proyecto Engie (antes GDF Suez), Marubeni Corp., Tohoku y PT Supreme Energy. La financiación proviene en parte del Banco Asiático de Desarrollo. La turbina es suministrada por Fuji Electric, los socios de construcción fueron REKIND y SERD.
Fuente: PT Supreme Energy via LinkedIn
