El proyecto geotérmico United Downs concluyó la perforación y se prepara para los próximos pasos
Con la desmovilización del equipo de perforación en el proyecto United Downs Deep Geothermal Project, este está entrando en la siguiente fase de evaluación de los resultados de perforación y las implicancias en los próximos pasos del desarrollo.

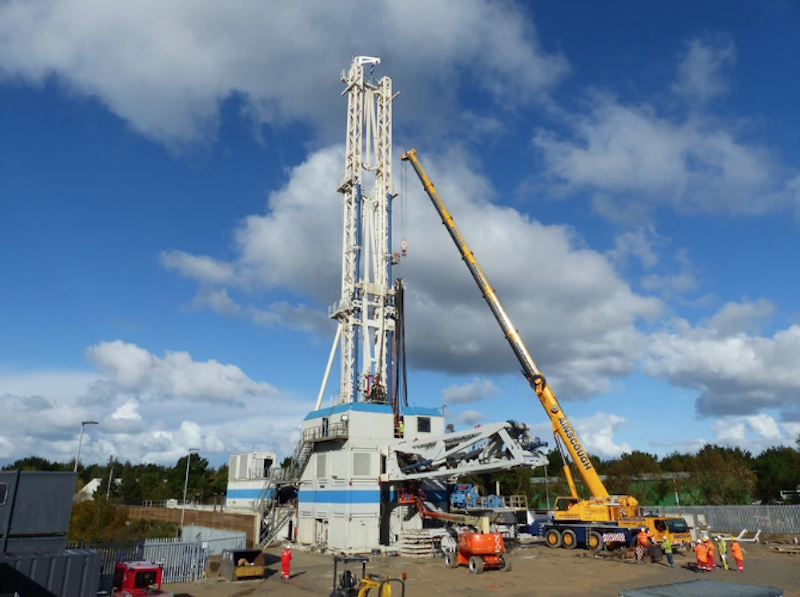

En sus actualizaciones en el sitio web del Proyecto geotérmico profundo de United Downs se informa que el equipo ahora ha eliminado la sección superior del mástil con una grúa de 500t; ¡La sección superior es la más ligera que pesa solo 29 toneladas!
El proceso de transporte es el mismo que cuando se movilizó el equipo a la plataforma en octubre pasado. Habrá alrededor de 80 camiones que saldrán del sitio durante las próximas dos semanas utilizando la ruta acordada con la Autoridad de Planificación Local como parte del consentimiento de planificación para el sitio; a través de Crofthandy, Vicarage Hill y Scorrier hasta la A30 en la rotonda de Avers. Esta ruta se acordó sobre la base de minimizar el impacto y la interrupción del tráfico en la comunidad local.
El proyecto ha podido utilizar el estacionamiento de los corredores de United Downs Raceway para que los camiones minimicen la congestión en el polígono industrial y las carreteras cercanas.
Todo debería estar fuera del sitio alrededor de finales de Julio.
Ahora que la perforación ha terminado, el proyecto está entrando en la tercera fase del programa: Evaluación.
Los resultados preliminares de la perforación son prometedores. Ambos pozos interceptaron la falla a la profundidad prevista y la temperatura en el fondo del pozo más profundo es de alrededor de 190°C, que también es la esperada. Las mediciones en el fondo del pozo han confirmado que hay muchas fracturas naturales y las primeras indicaciones son que la permeabilidad es prometedora.
Ahora es necesario realizar una serie de mediciones y pruebas hidráulicas para evaluar la estructura de la falla, asegurarse de que los pozos estén en buenas condiciones y evaluar la cantidad de energía geotérmica que podemos aprovechar del sistema de manera sostenible.
¿ Se espera que esta fase se prolongue desde agosto hasta finales de marzo de 2020.?
La primera parte de este trabajo será eliminar un empacador temporal de fondo de pozo (temporary downhole packer ) de UD-1, realizar algunas mediciones de “registro” en el fondo de pozo e intentar recolectar algunos núcleos de la pared lateral. Se espera que esto suceda en septiembre.
Parte de este trabajo requerirá una pequeña plataforma de perforación de “reacondicionamiento” que estará en el sitio durante 2 a 3 semanas para hacer funcionar el equipo dentro y fuera del pozo. Esto sería a una escala mucho más pequeña que la plataforma utilizada para la perforación y solo funcionará durante el día.
Fuente: UDDGP / ThinkGeoEnergy
