El proyecto de energía geotérmica de Ngawha en Nueva Zelanda continúa avanzando

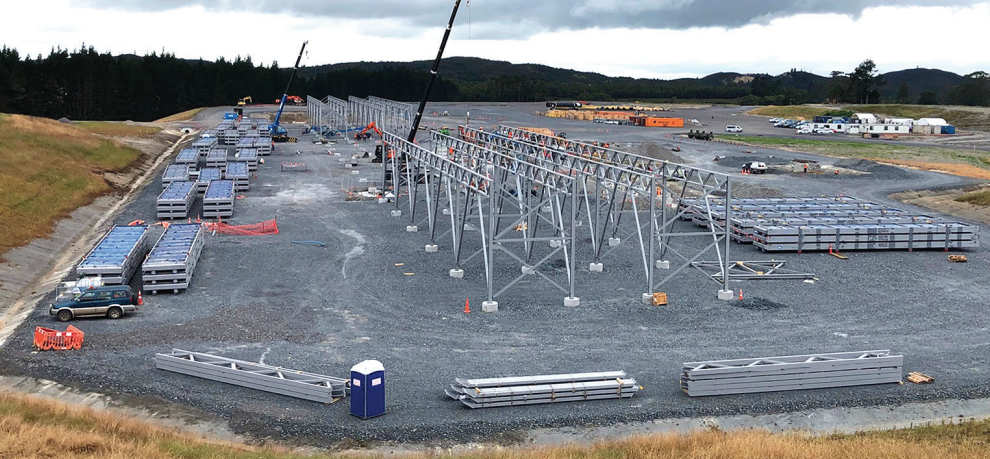

Construction under way for Ngawha geothermal plant (source: Top Energy)
carlos Jorquera 7 Jan 2020

La expansión del proyecto geotérmico Ngawha en 28 MW continúa en Nueva Zelanda, ya se instalaron la sala de control, intercambiador de calor, otros equipos, junto a la ejecución obras de construcción. El proyecto pertenece a Top Energy.

El proyecto de energía geotérmica de Ngawha en Nueva Zelanda está haciendo un buen progreso, según lo informado por el desarrollador Top Energy en su boletín de diciembre de 2019. Con el proyecto, la compañía está expandiendo la planta geotérmica Ngawha de 25 MW existente a 53 MW de capacidad para junio de 2021.

Después de dos años de perforación de pozos y movimiento de suelo, aparecen activos tangibles en el predio del proyecto. Las obras de habilitación civil ahora están en gran parte completas con todas las carreteras internas y rutas para los sistemas de vapor, y la última de las principales tuberías de aguas pluviales ahora en su lugar. El nuevo edificio del centro de control se ha completado y los representantes de Ngawha Marae realizaron una ceremonia de bendición al amanecer del 7 de diciembre. El edificio ahora está listo para que el equipo operativo sea instalado.

Las estructuras de la central eléctrica comienzan a aparecer sobre el suelo, siendo la primera el condensador refrigerado por aire (el gran banco de radiadores y ventiladores que se puede ver en las estaciones existentes). La instalación de los cimientos para los intercambiadores de calor y los edificios eléctricos está muy avanzada. Se están instalando las tuberías de fluidos geotérmicos en los soportes de tubería que eventualmente se extenderán desde los pozos de producción hasta la estación de energía y luego desde la estación de energía hasta los pozos de inyección, una distancia total de casi 3 km. Las obras civiles en la subestación de Ngawha están a punto de finalizar, al igual que la instalación de postes para la línea de transmisión a Kaikohe. A menudo tenemos más de 100 personas trabajando en todo el sitio.

Los próximos meses verán la instalación de la estación de la planta geotérmica y del sistema de recogida de vapor. El trabajo eléctrico en la subestación y el tendido de la línea de transmisión se comenzará desde inicio de año.

En Diciembre, un medio local reportó acerca de los desafíos en el transporte del intercambiador de calor de 90 toneladas y 21 metros.

Fuente:  Top Energy / ThinkGeoEnergy
